آغاز تعمیرات پست‌ها و خطوط فشار قوی نیروگاه‌های برق‌آبی خوزستان : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز عملیات اورهال و تعمیرات سالیانه پست‌های بلافصل و خطوط فشار قوی نیروگاه‌های دز، شهید عباسپور، مسجدسلیمان، کرخه، مارون و کارون ۳ توسط نیروهای متخصص تیم اجرایی پست‌های بلافصل خبر داد. | تست های پایش وضعیت تجهیزات 8 واحد نیروگاه دز انجام شد : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از انجام تست های پایش وضعیت (CM) سد و نیروگاه دز خبر داد. | آغاز عملیات بهینه سازی ششمین واحد نیروگاه سد دز : مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز بهینه سازی واحد شماره ۶ نیروگاه برق آبی سد دز خبر داد. | پایداری نیروگاه اول سد شهید عباسپور با اجرای ۱۰ هزار متر کابل کنترلی تقویت شد : مدیر تعمیرات نیروگاه سد شهید عباسپور در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از اجرای پروژه کابل کشی بین نیروگاه و کلیدخانه جهت تعویض کابل‌های قدیمی (هاردوایر) نیروگاه اول سد شهید عباسپور با هدف افزایش پایداری ارتباطات کنترلی و جلوگیری از خروج واحدهای نیروگاه اول از مدار خبر داد . | ارتقای پایداری شبکه با اجرای عملیات پایش وضعیت(CM) در سد و نیروگاه کارون ۳ : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان، از اجرای موفقیت‌آمیز تست‌های تخصصی پایش وضعیت (Condition Monitoring) در 8 واحد نیروگاهی سد کارون ۳ خبر داد. |
امروز : چهارشنبه ۸ مهر ۱۴۰۵
سه شنبه / ۰۲ اردیبهشت ۱۴۰۱ / ۰۹ : ۴۳
دسته بندی : فنی
کد خبر : 100000014
خبرنگار : حسن کریمی
سنکرون آزمایشی واحد 250 مگاواتی بهینه سازی شده شماره 3 نیروگاه سد شهید عباسپور

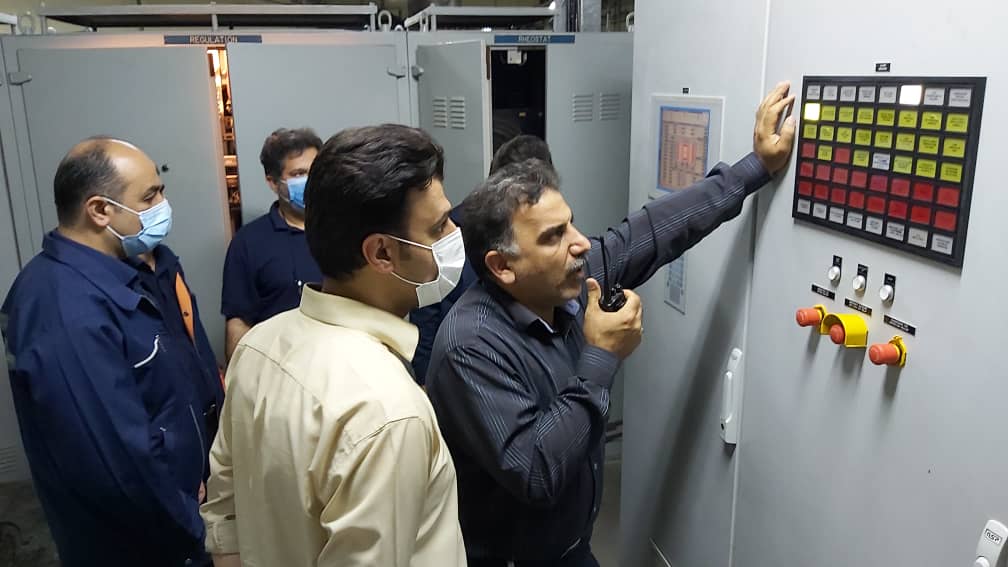

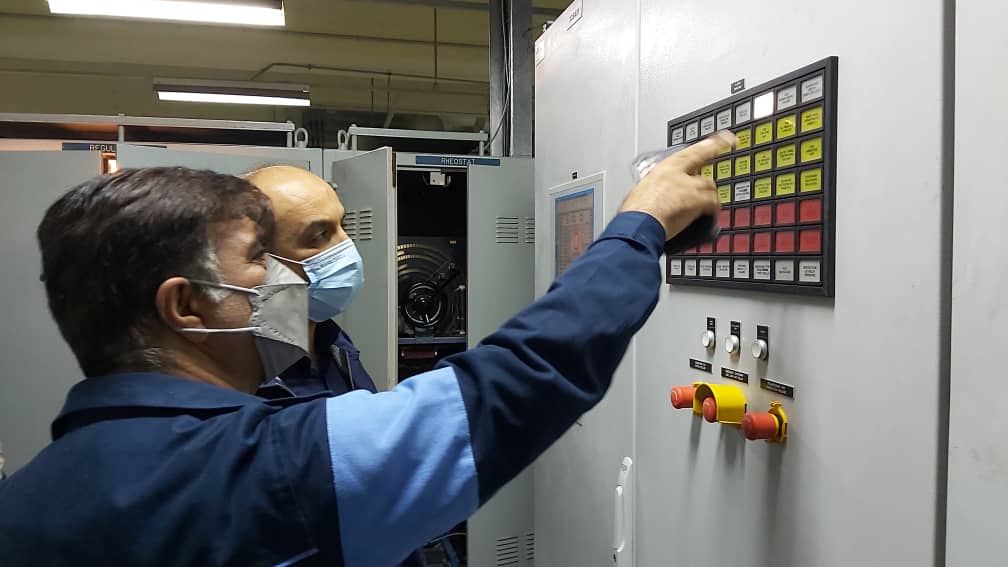

مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از اتصال آزمایشی واحد 250 مگاواتی شماره 3 نیروگاه شهید عباسپور بعنوان دومین واحد بهینه سازی شده با شبکه سراسری برق کشور خبر داد.

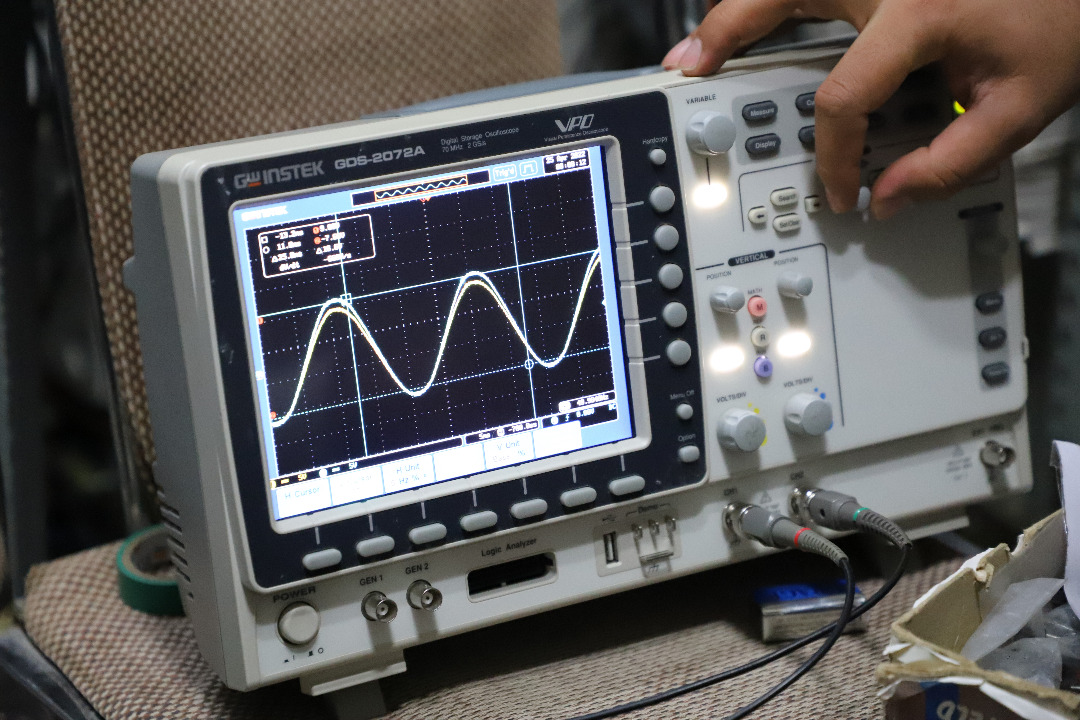

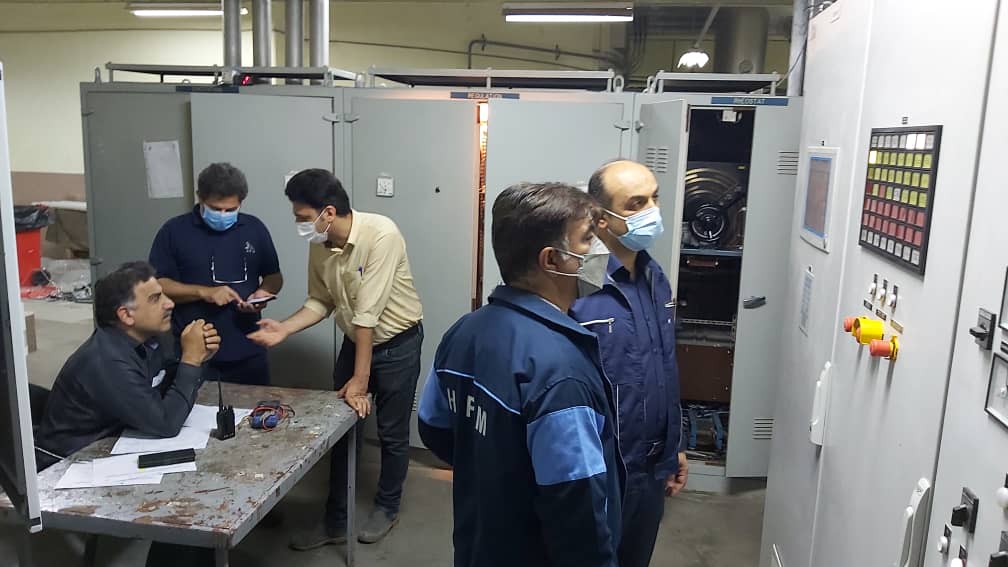

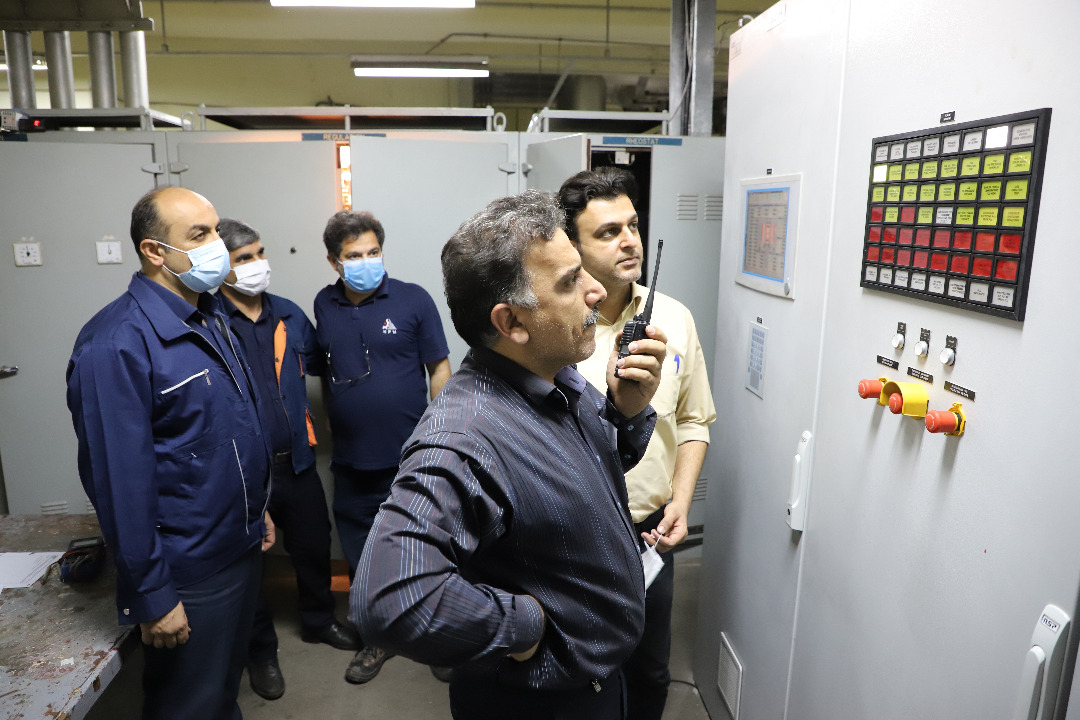

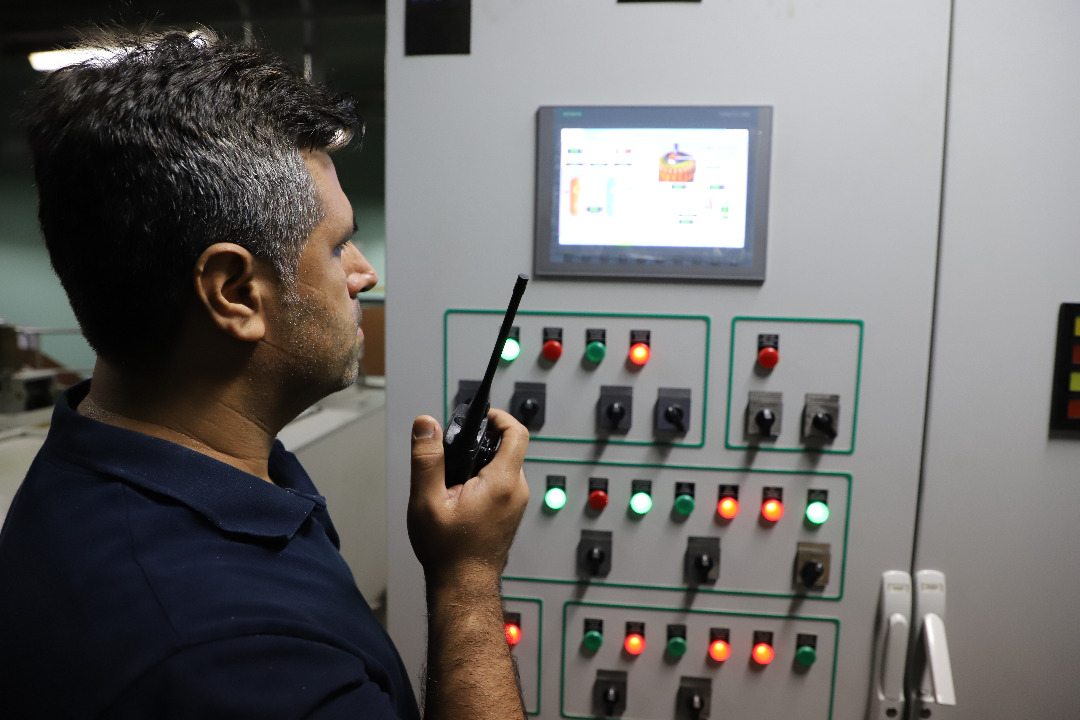

سید مهران اسدی گفت: در راستای سیاست های وزارت نیرو و به منظور پایداری شبکه برق کشور در پیک تابستان آتی، با تلاش های شبانه روزی همکاران ، این واحد برای اولین بار پس از چرخش اولیه، و کنترل دمای یاتاقان ها و برقدار نمودن ژنراتور با انجام کلیه تست های حفاظتی با موفقیت به شبکه سراسری برق کشور سنکرون شد.

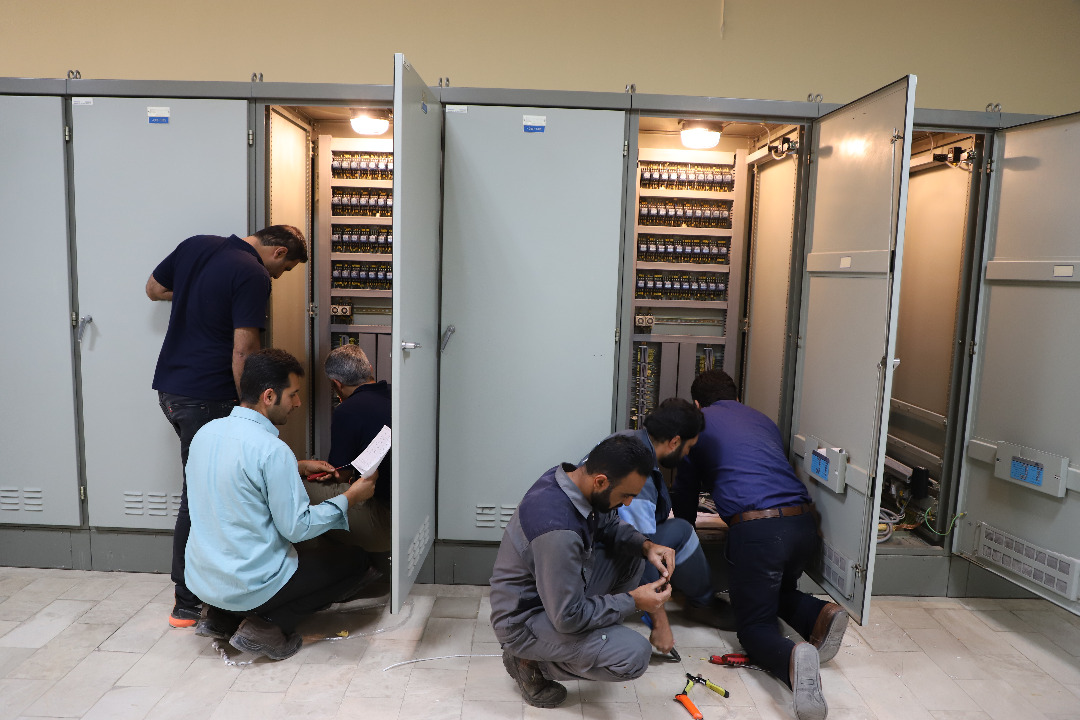

وی افزود: این پروژه به دلیل مشکلات تحریم و تاخیر در تامین تجهیزات با همکاری شرکت های دانش بنیان و تولیدکنندگان داخلی در سالی که مزین به شعار تولید، دانش بنیان، اشتغال آفرین است، کلیه قطعات مکانیکی و الکتریکی از جمله هسته و سیم پیچ استاتور، یاتاقان ها، سیستم کنترل، ارتعاشات و ... طراحی و ساخته شد که پس از نصب استاتور این شرکت ظرف مدت 28 روز کلیه فعالیت های مربوط به نصب ، پیش راه اندازی و راه اندازی سیستم های الکتریکی و مکانیکی را انجام و واحد مذکور با شبکه سنکرون گردید ، که این عملیات در نوع خود با سایر پروژه های مشابه یک رکورد جدید محسوب می شود.

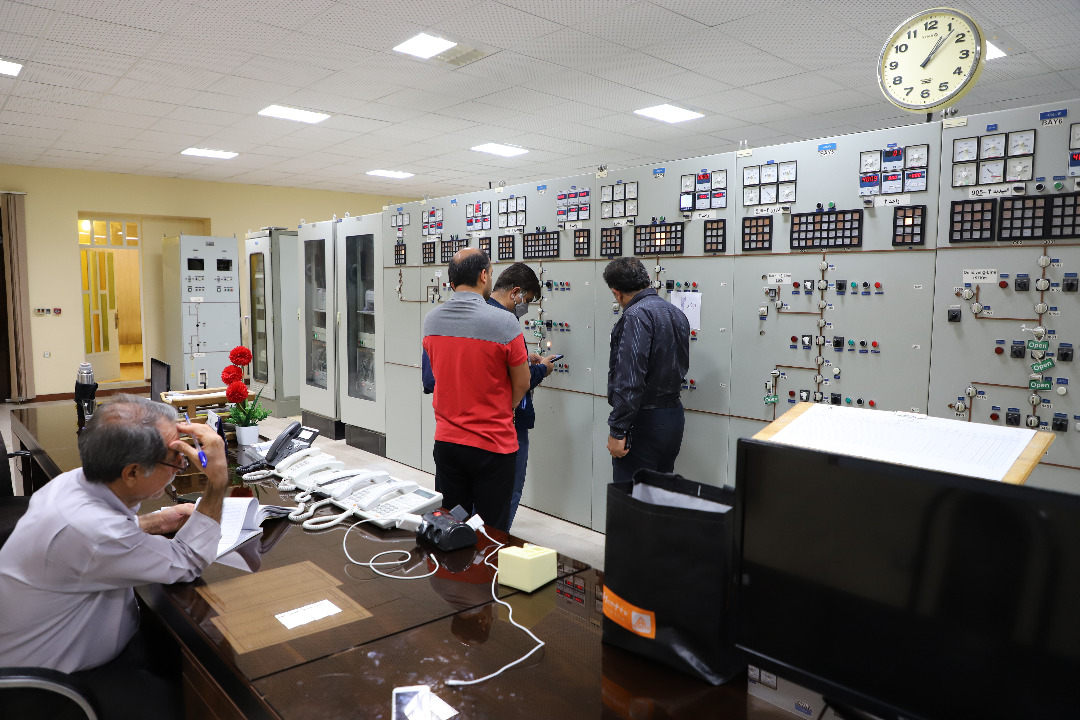

مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان بیان کرد: این عملیات با همکاری شرکت های تعمیرات برق آبی، تولید و بهره برداری سد شهید عباسپور و سازندگان داخلی ، به کارفرمایی معاونت سد و نیروگاه های سازمان آب وبرق خوزستان و شرکت مهندسی مشاور مهاب قدس به سرانجام رسید.

گفتی است این پروژه بدون حضور سوپروایزر خارجی و با استفاده از دانش و ظرفیت های داخل کشور و تیم کارشناسی بومی با موفقیت صورت گرفته است.
