تعمیرات سالیانه نیروگاه های مسجدسلیمان و شهید عباسپور آغاز شد : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز تعمیرات سالیانه نیروگاه های برق آبی خوزستان در سدهای شهید عباسپور و مسجدسلیمان خبر داد. | بیست و یکمین مجمع عمومی عادی سالیانه شرکت تعمیرات نیروگاه های برق آبی خوزستان برگزار شد : معاون منابع انسانی، مالی و پشتیبانی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از برگزاری مجمع عمومی عادی سالیانه شرکت منتهی به 30 اسفند ماه ۱۴۰4 با حضور کلیه سهامداران و اعضای هیئت مدیره در محل ستاد شرکت خبر داد. | عملیات دمونتاژ استاتور ۱۱۰ تنی واحد شماره ۶ نیروگاه سد دز انجام شد : مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه‌ های برق‌آبی سازمان آب و برق خوزستان از پیشرفت روند پنجمین پروژه بهینه سازی در سد دز خبر داد. | عملیات دمونتاژ روتور ۱۶۵ تنی واحد شماره ۶ نیروگاه سد دز انجام شد : مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از خارج نمودن روتور ۱۶۵ تنی این واحد در ادامه عملیات بهینه‌سازی ششمین واحد نیروگاه سد و نیروگاه دز خبر داد. | آغاز تعمیرات پست‌ها و خطوط فشار قوی نیروگاه‌های برق‌آبی خوزستان : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز عملیات اورهال و تعمیرات سالیانه پست‌های بلافصل و خطوط فشار قوی نیروگاه‌های دز، شهید عباسپور، مسجدسلیمان، کرخه، مارون و کارون ۳ توسط نیروهای متخصص تیم اجرایی پست‌های بلافصل خبر داد. |
امروز : شنبه ۲۵ مهر ۱۴۰۵
دوشنبه / ۰۷ مهر ۱۴۰۵ / ۰۷ : ۱۶
دسته بندی : فنی
کد خبر : 100000389
خبرنگار : حسن کریمی
عملیات دمونتاژ استاتور ۱۱۰ تنی واحد شماره ۶ نیروگاه سد دز انجام شد

مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه‌ های برق‌آبی سازمان آب و برق خوزستان از پیشرفت روند پنجمین پروژه بهینه سازی در سد دز خبر داد.

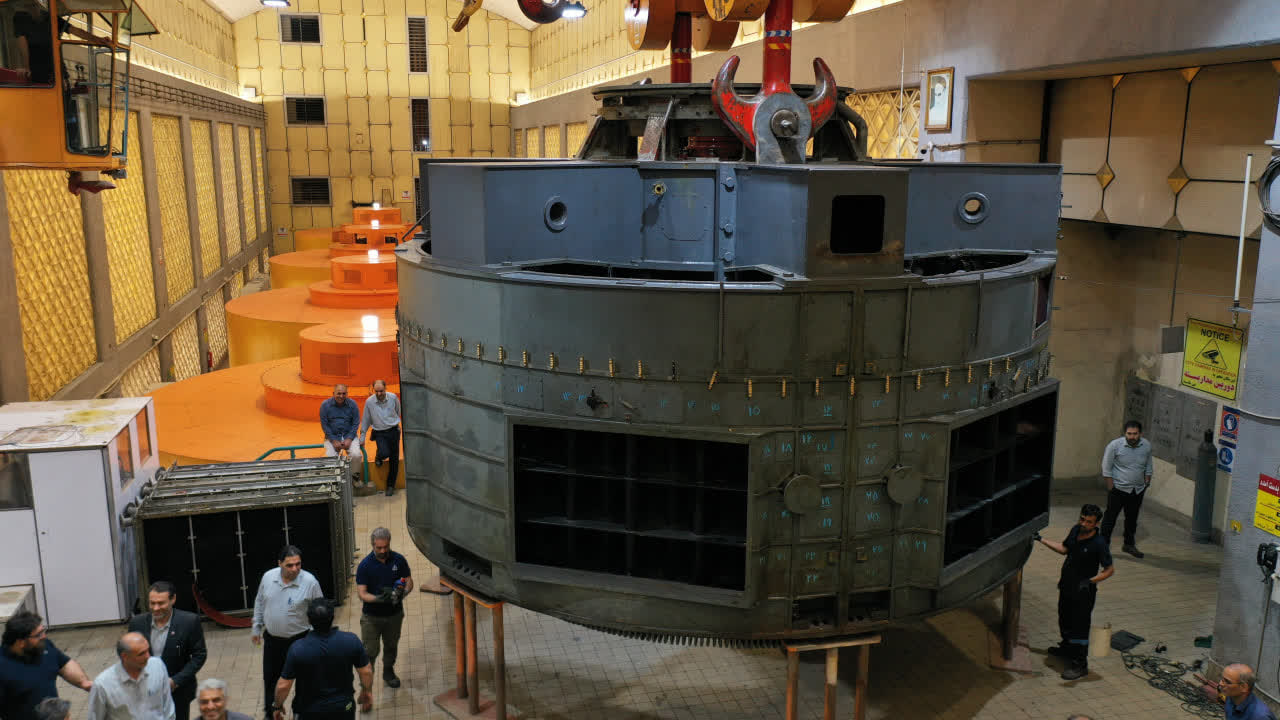

“سید مهران اسدی”، با بیان این که استاتور ۱۱۰ تنی واحد شماره ۶ نیروگاه سد دز با موفقیت از محل خود خارج شد از پیشرفت چشمگیر روند پنجمین پروژه بهینه سازی در سد دز خبر داد و افزود: در ادامه برنامه دمونتاژ تجهیزات واحد شماره ۶، پس از جداسازی روتور برای بازسازی قطب‌ها، به منظور ارتقای کارایی هسته و شینه‌ها، دومین قطعه سنگین این واحد یعنی استاتور ۱۱۰ تنی با برنامه‌ریزی دقیق و هماهنگی کامل تیم‌ها از محل خود خارج تا اقدامات مهمی همچون دمونتاژ هسته قدیمی، رفع فرسودگی و جایگزینی متریال جدید انجام پذیرد.

وی افزود: این عملیات در قالب ششمین تجربه موفق بهینه‌سازی واحدهای نیروگاه سد دز، با کارفرمایی سازمان آب و برق خوزستان و همکاری شرکت تولید و بهره‌برداری سد و نیروگاه دز، با نظارت شرکت مهندسی مشانیر و اجرای شرکت تعمیرات نیروگاه‌های برق‌آبی خوزستان در حال انجام است.
