آغاز تعمیرات پست‌ها و خطوط فشار قوی نیروگاه‌های برق‌آبی خوزستان : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز عملیات اورهال و تعمیرات سالیانه پست‌های بلافصل و خطوط فشار قوی نیروگاه‌های دز، شهید عباسپور، مسجدسلیمان، کرخه، مارون و کارون ۳ توسط نیروهای متخصص تیم اجرایی پست‌های بلافصل خبر داد. | تست های پایش وضعیت تجهیزات 8 واحد نیروگاه دز انجام شد : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از انجام تست های پایش وضعیت (CM) سد و نیروگاه دز خبر داد. | آغاز عملیات بهینه سازی ششمین واحد نیروگاه سد دز : مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز بهینه سازی واحد شماره ۶ نیروگاه برق آبی سد دز خبر داد. | پایداری نیروگاه اول سد شهید عباسپور با اجرای ۱۰ هزار متر کابل کنترلی تقویت شد : مدیر تعمیرات نیروگاه سد شهید عباسپور در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از اجرای پروژه کابل کشی بین نیروگاه و کلیدخانه جهت تعویض کابل‌های قدیمی (هاردوایر) نیروگاه اول سد شهید عباسپور با هدف افزایش پایداری ارتباطات کنترلی و جلوگیری از خروج واحدهای نیروگاه اول از مدار خبر داد . | ارتقای پایداری شبکه با اجرای عملیات پایش وضعیت(CM) در سد و نیروگاه کارون ۳ : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان، از اجرای موفقیت‌آمیز تست‌های تخصصی پایش وضعیت (Condition Monitoring) در 8 واحد نیروگاهی سد کارون ۳ خبر داد. |
امروز : چهارشنبه ۸ مهر ۱۴۰۵
چهارشنبه / ۱۲ اسفند ۱۴۰۴ / ۰۶ : ۵۶
دسته بندی : فنی
کد خبر : 100000347
خبرنگار : حسن کریمی
اتمام تعمیرات سالیانه ۶ واحد نیروگاه سد مسجدسلیمان

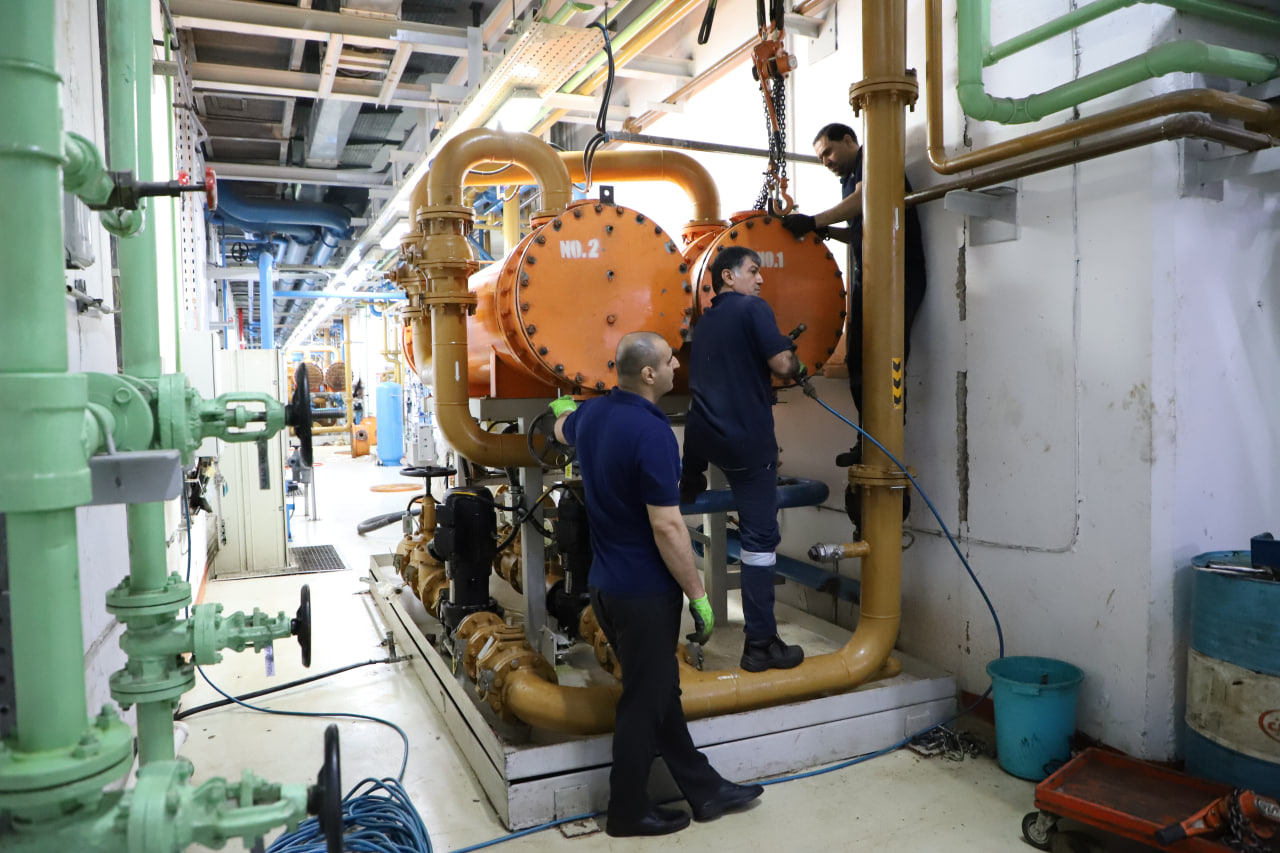

معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از اتمام تعمیرات سالیانه ۶ واحد نیروگاه سد مسجدسلیمان شامل واحدهای ۱، ۲، ۳، ۴، ۷ و ۸ خبر داد.


به گزارش شبکه خبری سازمان آب و برق خوزستان، فرزاد جونعلی‌وند با اشاره به اجرای دقیق برنامه تعمیرات سالیانه اظهار کرد: در چارچوب برنامه‌ریزی انجام‌شده معاونت نیروگاهی و با هماهنگی شرکت تولید و بهره‌برداری سد مسجدسلیمان، عملیات اورهال و تعمیرات سالیانه واحدهای ۱، ۲، ۳، ۴، ۷ و ۸ با موفقیت به پایان رسیده و این واحدها پس از انجام تست‌های فنی، به مدار بهره‌برداری بازگشته‌اند.


وی افزود: عملیات تعمیرات سالیانه واحد شماره ۶ در مراحل نهایی قرار دارد و طبق برنامه زمان‌بندی، این واحد نیز به‌زودی تکمیل و تحویل بهره‌بردار خواهد شد.


معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی سازمان آب و برق خوزستان در خصوص واحد شماره ۵ تصریح کرد: با توجه به در حال اجرا بودن عملیات جابجایی ترانسفورماتور واحد ۵، تعمیرات سالیانه این واحد در مقطع فعلی انجام نمی‌شود و پس از پایان این عملیات اساسی، برنامه‌ریزی لازم برای اورهال آن انجام خواهد شد.


جونعلی‌وند خاطرنشان کرد: در جریان این تعمیرات، علاوه بر فعالیت‌های روتین، کلیه دیفکت‌ها و نواقص فنی مرتبط با توربین، ژنراتور، ترانسفورماتور، پست و تجهیزات جانبی که رفع آن‌ها صرفاً در بازه تعمیرات سالیانه امکان‌پذیر بود، با تکیه بر توان تخصصی نیروهای فنی شرکت و با همکاری دستگاه نظارت شرکت تولید سد مسجدسلیمان برطرف شد.


وی در پایان تأکید کرد: اجرای موفق این برنامه تعمیراتی، نقش مؤثری در افزایش آمادگی تولید، ارتقای ضریب اطمینان واحدها و پایداری تولید برق نیروگاه سد مسجدسلیمان ایفا می‌کند.
