آغاز تعمیرات پست‌ها و خطوط فشار قوی نیروگاه‌های برق‌آبی خوزستان : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز عملیات اورهال و تعمیرات سالیانه پست‌های بلافصل و خطوط فشار قوی نیروگاه‌های دز، شهید عباسپور، مسجدسلیمان، کرخه، مارون و کارون ۳ توسط نیروهای متخصص تیم اجرایی پست‌های بلافصل خبر داد. | تست های پایش وضعیت تجهیزات 8 واحد نیروگاه دز انجام شد : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از انجام تست های پایش وضعیت (CM) سد و نیروگاه دز خبر داد. | آغاز عملیات بهینه سازی ششمین واحد نیروگاه سد دز : مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز بهینه سازی واحد شماره ۶ نیروگاه برق آبی سد دز خبر داد. | پایداری نیروگاه اول سد شهید عباسپور با اجرای ۱۰ هزار متر کابل کنترلی تقویت شد : مدیر تعمیرات نیروگاه سد شهید عباسپور در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از اجرای پروژه کابل کشی بین نیروگاه و کلیدخانه جهت تعویض کابل‌های قدیمی (هاردوایر) نیروگاه اول سد شهید عباسپور با هدف افزایش پایداری ارتباطات کنترلی و جلوگیری از خروج واحدهای نیروگاه اول از مدار خبر داد . | ارتقای پایداری شبکه با اجرای عملیات پایش وضعیت(CM) در سد و نیروگاه کارون ۳ : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان، از اجرای موفقیت‌آمیز تست‌های تخصصی پایش وضعیت (Condition Monitoring) در 8 واحد نیروگاهی سد کارون ۳ خبر داد. |
امروز : چهارشنبه ۸ مهر ۱۴۰۵
یکشنبه / ۱۱ بهمن ۱۴۰۲ / ۰۸ : ۳۸
دسته بندی : فنی
کد خبر : 100000183
خبرنگار : حسن کریمی
عیب یابی و تعویض ۴ عدد قطب از روتور واحد شماره یک نیروگاه شهید عباسپور

مدیر تعمیرات ناحیه عباسپور در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی سازمان آب و برق خوزستان از عیب یابی و تعویض ۴ عدد قطب از روتور واحد شماره یک نیروگاه شهید عباسپور خبر داد.

سیاوش حاتمی گفت: پس از انجام تست Pole Drop  بر روی قطب های واحد شماره یک مشخص شد که ۴ عدد از آنها در اثر اتصال حلقه در لایه های عایقی وضعیت مطلوبی نداشته که با هماهنگی شرکت تولید و بهره برداری سد و نیروگاه شهید عباسپور در دستور کار تیم اجرایی الکتریک و مکانیک ناحیه تعمیراتی سد شهید عباسپور قرار گرفت .

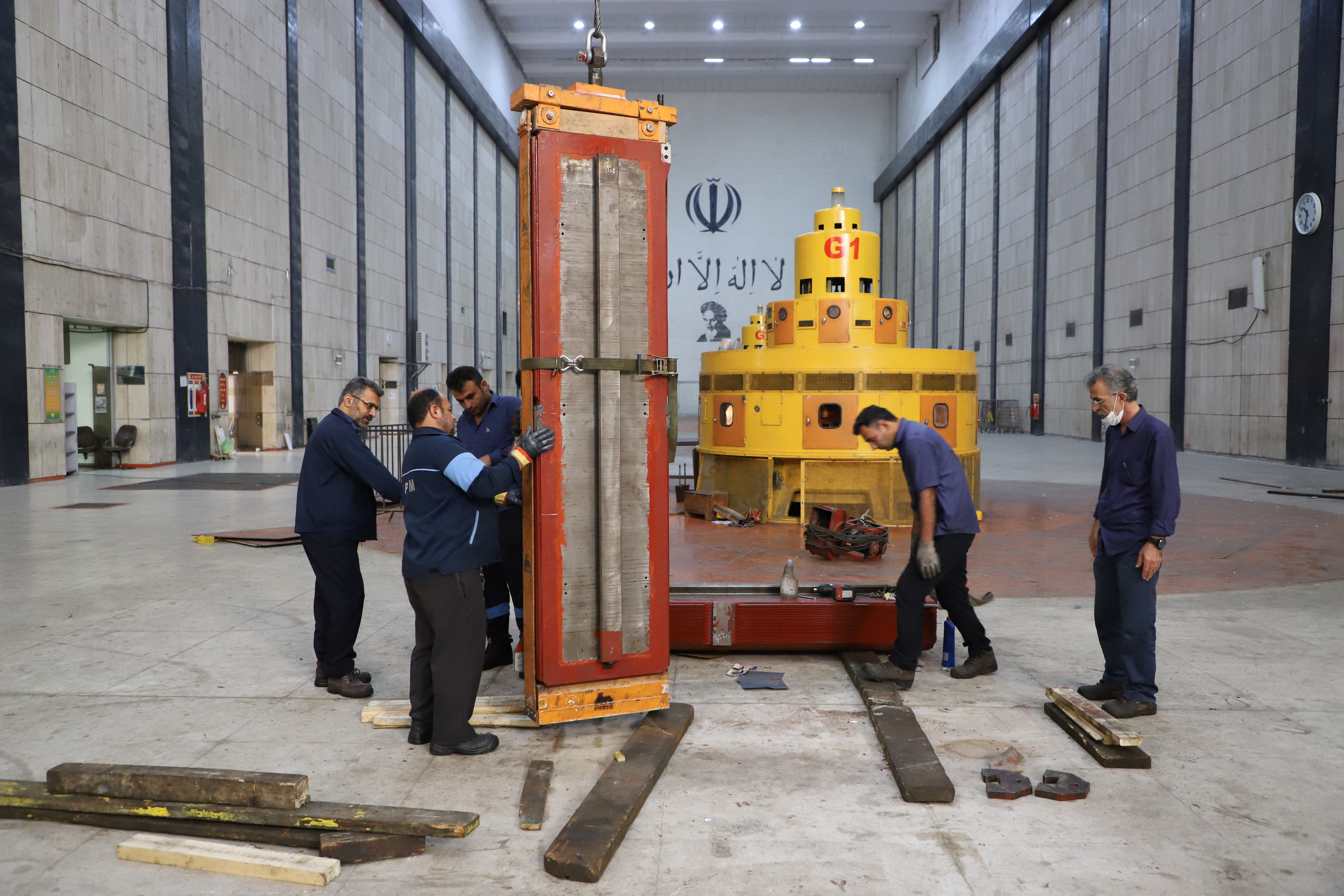

وی افزود: پس از خروج قطب های معیوب و انتقال آنها به محوطه بیرون از واحد، تصمیم به تعویض کویل ها گرفته شد و پس از تهیه ابزارهای مخصوص و به کمک جرثقیل سقفی نیروگاه، کویل ها از هسته بیرون کشیده شده و کویل سالم یدکی با رعایت ملاحظات فنی و ایمنی بر روی هسته قطب نصب شدند .

سیاوش حاتمی عنوان کرد: در ادامه بوسیله فیلر های کائوچویی و رزین مخصوص فرایند عایق کاری و محکم کاری کویل ها نسبت به هسته با دقت انجام شد و قطب های تعمیری پس از تست بر روی روتور نصب و تحویل بهره بردار شدند.
