آغاز تعمیرات پست‌ها و خطوط فشار قوی نیروگاه‌های برق‌آبی خوزستان : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز عملیات اورهال و تعمیرات سالیانه پست‌های بلافصل و خطوط فشار قوی نیروگاه‌های دز، شهید عباسپور، مسجدسلیمان، کرخه، مارون و کارون ۳ توسط نیروهای متخصص تیم اجرایی پست‌های بلافصل خبر داد. | تست های پایش وضعیت تجهیزات 8 واحد نیروگاه دز انجام شد : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از انجام تست های پایش وضعیت (CM) سد و نیروگاه دز خبر داد. | آغاز عملیات بهینه سازی ششمین واحد نیروگاه سد دز : مدیرعامل شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از آغاز بهینه سازی واحد شماره ۶ نیروگاه برق آبی سد دز خبر داد. | پایداری نیروگاه اول سد شهید عباسپور با اجرای ۱۰ هزار متر کابل کنترلی تقویت شد : مدیر تعمیرات نیروگاه سد شهید عباسپور در شرکت نصب، تعمیر و نگهداری نیروگاه‌های برق‌آبی خوزستان از اجرای پروژه کابل کشی بین نیروگاه و کلیدخانه جهت تعویض کابل‌های قدیمی (هاردوایر) نیروگاه اول سد شهید عباسپور با هدف افزایش پایداری ارتباطات کنترلی و جلوگیری از خروج واحدهای نیروگاه اول از مدار خبر داد . | ارتقای پایداری شبکه با اجرای عملیات پایش وضعیت(CM) در سد و نیروگاه کارون ۳ : معاون نیروگاهی شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان، از اجرای موفقیت‌آمیز تست‌های تخصصی پایش وضعیت (Condition Monitoring) در 8 واحد نیروگاهی سد کارون ۳ خبر داد. |
امروز : چهارشنبه ۸ مهر ۱۴۰۵
سه شنبه / ۰۸ آبان ۱۴۰۱ / ۰۶ : ۱۷
دسته بندی : فنی
کد خبر : 100000069
خبرنگار : حسن کریمی
عملیات تعمیرات شیر پروانه ای واحد ۸ نیروگاه دوم شهید عباسپور

معاون نیروگاهی در شرکت نصب، تعمیر و نگهداری نیروگاه های برق آبی خوزستان از انجام عملیات تعمیرات شیر پروانه ای واحد ۸ نیروگاه دوم سد شهید عباسپور خبر داد.

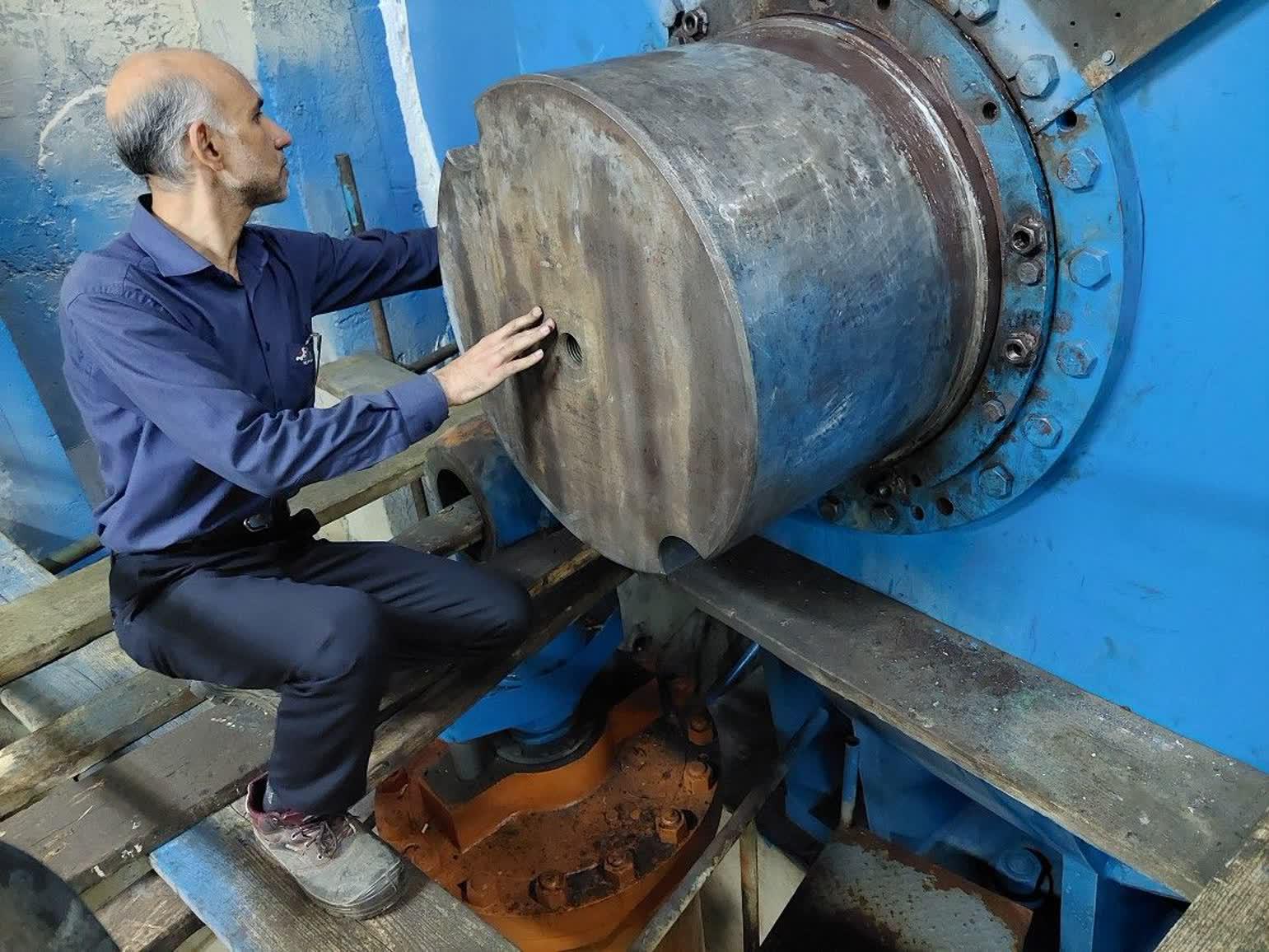

امیر محمودی با اعلام این خبر خاطرنشان کرد : بعلت نشتی سیستم آب بند بازوی جنوبی، با انجام بررسی های فنی و برنامه ریزی انجام شده با همکاری کارشناسان شرکت تولید، دمونتاژ و تعمیرات شیر پروانه ای واحد در دستورکار قرار گرفت .

“محمودی” افزود : به دلیل تزریق ناکافی گریس به محدوده آب بندهای بوش شیرپروانه ای و عدم عملکرد آب بندی مناسب، پس از دمونتاژ بازو عملیات تعویض آب بند و مونتاژ گلند شیرپروانه ای انجام و در نهایت پس از نصب بازو و اتصال آن به سرووموتور تست های لازم انجام و تحویل بهره بردار گردید.

وی در پایان افزود : در این پروژه با توجه به محدویت های فنی مثل محدود بودن فضای انجام کار و عدم پوشش جرثقیل سقفی نیروگاه ، با استفاده از تجربه و خلاقیت همکاران مکانیک نیروگاه دوم ،این عملیات سنگین با موفقیت انجام شد.
